Markförstärkning under ett avloppssystem

Utmaning

Ett skadat avloppssystem i Gorleston i England drabbades av 200 mm sättning och hålighetsbildning på grund av jordtvätt. Schaktning till 7,5 m djup var inte möjligt i den trafikerade korsningen i stadens centrum.

Lösning

Geobear injekterade expansionsinjektering till 7,5 m djup, vilket trefaldigade jordens styrka, eliminerade risken för sjunkhål och möjliggjorde säker omläggning av avloppet — allt slutfört före schemalagd tid.

SPT-värdena förbättrades från 0–1 till 5–15.

7.5 meter

Målinriktade injektioner till 7,5 m under avloppsledningen.

5 dagar

Slutfört fem dagar före schemalagd tid.

Bakgrund

En väg och ett avloppssystem som förvaltas av Anglian Water One Alliance drabbades av kraftig sättning på 100–200 mm efter ett skyfall. Jordutspolning under en kritisk avloppsledning gjorde att röret böjde sig, och felaktiga skarvar accelererade erosion och markförlust. Detta skapade risken för ett lokalt sjunkhål och hotade kontinuiteten i tjänsten.

Standard Penetration Testing (SPT) klassade jorden under avloppsledningen som mycket lös, med värden mellan 0–1 på djup av 4,5–7,5 m. Kunden krävde att jordarna skulle förbättras till minst medeltäthet innan omläggningsarbeten kunde påbörjas.

Traditionell grävning till 6,5 m djup uteslöts. Platsen låg i ett trångt läge i stadens centrum — en trafikerad vägkorsning intill en stormarknad. Fullständig grävning skulle ha krävt:

  • Spontning och tunga tillfälliga konstruktioner

  • Flytt av tekniska installationer

  • Långvariga vägavstängningar under flera veckor

Kunden sökte ett alternativ som skulle stabilisera avloppet, minska risken för sättning och begränsa störningar för allmänheten.

Utmaning

Kunden stod inför både tekniska och logistiska utmaningar.

Ur ett tekniskt perspektiv var jordarna farligt svaga och behövde förtätas utan grävning. Fullständig rörkollaps var en risk om markstödet inte återställdes. Behandlingen behövde nå 7,5 m djup i mycket lösa, vattenpåverkade jordar, samtidigt som noggrannhet krävdes för att undvika kollisioner med befintliga tekniska installationer.

Ur ett logistiskt perspektiv låg arbetena i ett trafikerat stadskärnsområde. Grävning skulle ha inneburit stora störningar, långvariga vägavstängningar och hög påverkan på allmänheten. Anglian Water behövde en lösning som var snabb, precis och minimalt störande.

Kundomdöme:

”Geobears tekniska team arbetade samarbetsinriktat med oss för att utveckla en innovativ lösning. Platslaget överträffade våra förväntningar och uppfyllde tydligt alla våra mål.”

Anglian Water Alliance

Lösning

Geobear samarbetade nära Anglian Water Alliance för att utveckla ett innovativt program för geopolymerinjektion.

  • Plaxis-modellering: Användes för att visa vilken markförbättring som kunde uppnås, vilket gav kunden förtroende för den föreslagna lösningen.

  • BIM-integration: För första gången i branschen integrerades Geobears injektionsdesign i en Byggnadsinformationsmodell (BIM). Detta möjliggjorde noggrann kartläggning av injektionspunkter, undvek befintliga ledningar och säkerställde säker och målinriktad injektion.

  • Injektionsmetod: Injekteringsrör installerades till 7,5 m djup enligt ett rutnätsmönster under avloppsledningen. Expanderande geopolymer injekterades för att förtäta de lösa jordarna, komprimera håligheter och återställa stöd till röret.

  • Programoptimering: Den ursprungliga designen förutsåg en arbetsplattform för stångdrivning. På plats utvecklade Geobears ingenjörer en direkt stångdrivningsmetod, vilket eliminerade behovet av plattformen och sparade fem dagar i tidplanen.

  • Övervakning och verifiering: SPT-test före och efter behandling visade att jordtätheten ökade från 0–1 till 5–15, vilket överträffade kundens krav på medeltät jord.

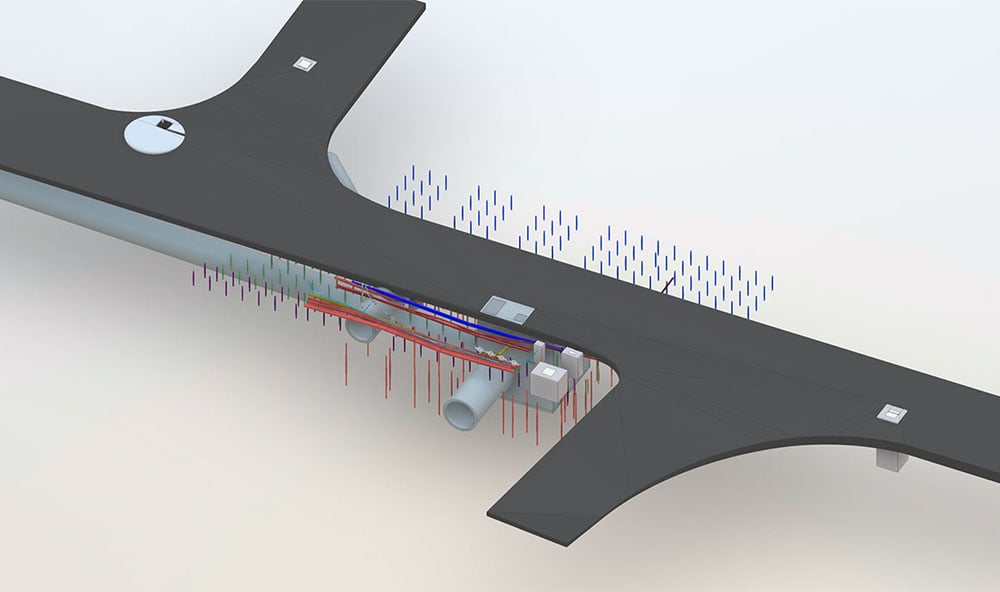

Geobear markförstärkning under avlopp

Resultat

  • Projektet slutfördes framgångsrikt före tidplanen och möjliggjorde att omläggning av hela avloppsledningen kunde genomföras säkert.

  • Markstyrkan tredubblades: SPT-värden efter behandling visade att jordarna förbättrats till medeltäthet.

  • Risk för sjunkhål eliminerad, vilket återställde stabiliteten under både väg och avloppsledning.

  • Ingen störning för allmänheten, eftersom grävning och långvariga vägavstängningar undveks.

  • Koldioxidbesparingar: Jämfört med grävning till 6,5 m djup och återuppbyggnad minskade geopolymerlösningen den inbyggda koldioxidpåverkan avsevärt.

  • Innovationsmilstolpe: För första gången användes BIM-modellering för att designa och genomföra ett geopolymerinjektionsprogram inom försörjningssektorn.

Kundrepresentant, Anglian Water Alliance:

”De oförutsedda omständigheterna skapade en särskilt utmanande situation. Geobears tekniska team arbetade samarbetsinriktat med oss för att utveckla en innovativ lösning. Platslaget överträffade våra förväntningar och uppfyllde tydligt alla våra mål. Resultatet levererades före tidplanen, med markförhållanden som förbättrats långt över kraven.”
